2021年11月三峡如东海上风电正式向江苏电网送电,一时间冲上热搜,成为世界容量最大(输电容量1100MW)、电压等级最高(直流输电电压等级直接达到±400kV)的海上换流站。
转眼间下一个海上风电柔直并网工程又呼之欲出,由三峡能源耗资400多亿打造的广东阳江青洲五、六、七海上风电场计划采用柔直输电并网。
广东阳江青洲五、六、七海上风电场中每个项目所规划的装机容量均达到1000MW。

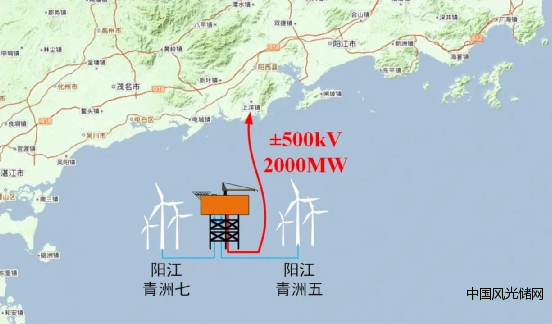

阳江青洲海上风电柔直并网
其中阳江青洲五、青洲七海上风电场共计2000MW电能计划采用±500kV柔直并入陆上电网,将海上柔直输电电压从±400kV提升至±500kV,这注定又是一次海上柔直输电装备的新突破。
该柔直并网工程包含建设1座±500kV海上换流站和1座±500kV陆上集控中心,以及±500kV直流海缆。
整体技术方案拟采用±500kV对称单极柔性直流输电系统,风电机组发出的电能通过66kV集电海缆接入海上换流站,升压后通过±500kV直流海缆输送到阳江市阳西县的陆上集控中心。
柔直并网工程总投资超过74亿元。
青洲五、六、七风电场位于广东省阳江市阳西县沙扒镇附近海域,地理位置相毗邻,与粤电青洲、华电青洲三、明阳青洲四等项目共同构成阳江近海深水场址500万千瓦海上风电基地。

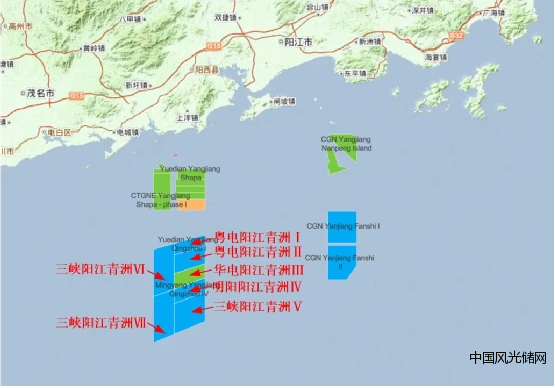

广东阳江青洲海上风电场分布图
其中,青洲五项目离岸距离71公里,水深46.5~52.5米;青洲六项目离岸距离52公里,水深37~46米;青洲七项目离岸距离85公里,水深44~54米。
青洲六项目计划于2024年6月实现全容量并网,青洲五、七项目计划2024年12月实现全容量并网。
