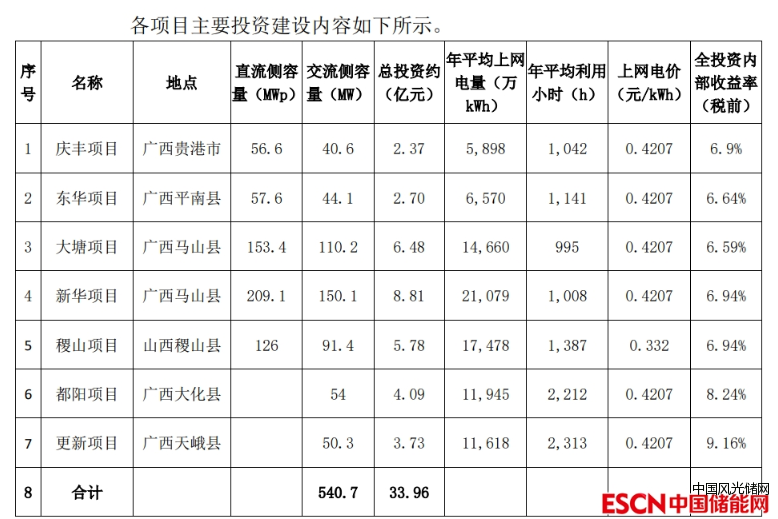

10月29日,大唐旗下子公司广西桂冠电力发布公告称,计划投资建设广西港北庆丰光伏项目、平南县东华镇55MWp农光互补光伏发电项目、马山县林圩大塘农光互补光伏发电项目、马山县林圩新华农光互补光伏发电项目、桂冠山西稷山100MW光储一体化项目共5个光伏项目,广西大化都阳风电项目、广西天峨县更新风电项目共2个风电项目,合计项目总投资额约33.96亿元,资金来源为资本金30%,银行贷款70%。
庆丰项目等5个光伏项目建设期约4-6个月,都阳项目、更新项目两个风电项目建设期约12个月。
桂冠电力表示,本次投资建设庆丰项目等工程,将进一步提高公司新能源装机规模,增加新的利润增长点。
